Выравнивание участка: когда нужен грунт, техника и геодезия
БлагоустройствоРедакционная иллюстрация. геодезической съёмки; проектные отметки и объём грунта определяют по измерениям конкретного участка.
Чем вертикальная планировка отличается от визуального выравнивания, когда нужны геодезия и техника, как составить план высот и посчитать предварительный объём грунта.
Выравнивание участка — не попытка сделать всё горизонтальным. Правильная задача называется вертикальной планировкой: существующие отметки сопоставляют с входами, фундаментом, дорогой, точками отвода воды и будущими покрытиями, после чего назначают проектный рельеф. Привозной грунт нужен только при подтверждённом дефиците подходящего материала, а техника — когда её работа не повредит сети и соседние конструкции.
Короткий ответ
Начинают с геодезической съёмки и баланса выемки и насыпи. Если убрать бугор и переместить грунт в понижение можно в пределах участка, лишние машины с материалом не нужны. Если проект требует поднять отметки, считают объём по сетке или цифровой модели, отдельно учитывают уплотнение и качество грунта. Воду нельзя просто направить за границу участка или к фундаменту.
Когда какая мера действительно нужна
Геодезия

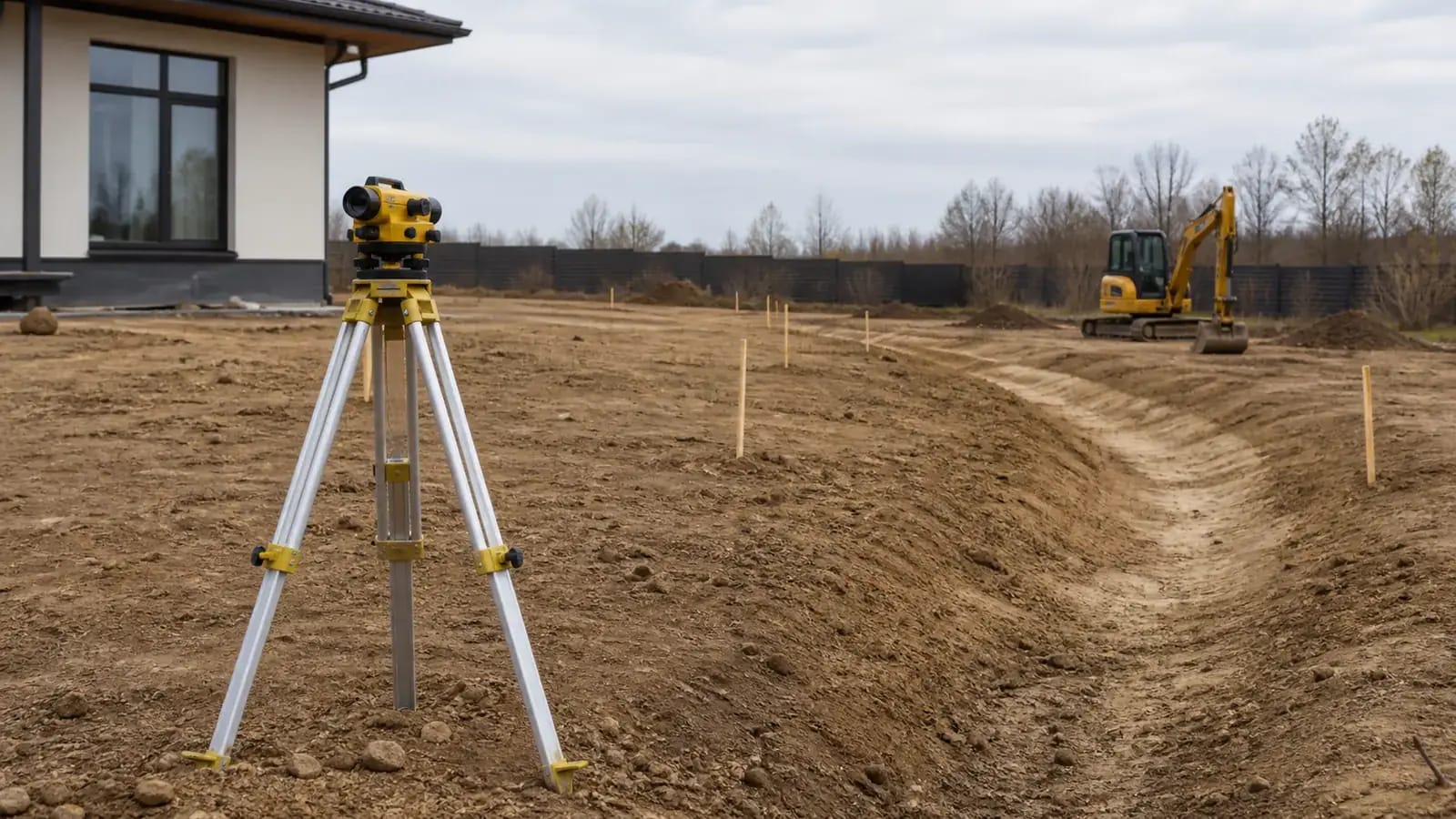

Смысл этого критерия в том, что глаз не различает небольшие, но значимые перепады на длинной дистанции. Снимите устойчивые реперы, существующие отметки и все точки примыкания. Смартфон и бытовой уровень не заменяют съёмку для проекта.
Привозной грунт
Этот пункт проверяют отдельно, потому что он компенсирует дефицит объёма или заменяет непригодный материал. Проверьте назначение, состав, загрязнение и документы партии. Плодородный грунт не используют как несущий слой под мощение.
Техника
На практике решение начинается с того, что перемещение и уплотнение больших объёмов вручную непредсказуемо. Сопоставьте массу машины с подъездом, сетями и несущей способностью грунта. Тяжёлая техника на мокром участке может ухудшить основание.
Водоотвод
Здесь нельзя ориентироваться только на внешний вид: изменение рельефа меняет пути дождевой и талой воды. На плане покажите водоразделы, приёмники и законный выпуск. Одна канава в низкой точке не решает вопрос без точки сброса.
План высот и предварительный калькулятор грунта
Разбейте участок на достаточно мелкие ячейки, чтобы внутри каждой перепад можно было осмысленно усреднить. Для сложного рельефа нужен цифровой расчёт специалиста.
| Ячейка плана | Площадь, м² | Существующая средняя отметка | Проектная средняя отметка | Разность, м | Объём, м³ |
|---|---|---|---|---|---|
| A1 | ввод | ввод | ввод | проектная − существующая | площадь × разность |
| A2 | ввод | ввод | ввод | проектная − существующая | площадь × разность |
| A3 | ввод | ввод | ввод | проектная − существующая | площадь × разность |
| Итого выемка | — | — | — | отрицательные ячейки | сумма модулей |
| Итого насыпь | — | — | — | положительные ячейки | сумма |
| Баланс | — | — | — | — | насыпь − пригодная выемка |
К расчётной насыпи добавляют не случайный процент, а коэффициент, связанный с видом материала и требуемой плотностью. Пригодность грунта из выемки подтверждают отдельно; органику, мусор и переувлажнённую массу нельзя считать полноценным ресурсом для основания.
Как читать результат калькулятора
Положительный баланс
Если насыпь больше пригодной выемки, проект показывает дефицит. До заказа грунта проверяют, можно ли скорректировать отметки без нарушения входов, уклонов и водоотвода. Затем специфицируют материал по назначению: несущий слой, планировочный минеральный грунт и растительный слой — разные позиции.
Отрицательный баланс
Избыток грунта означает не только вывоз. Часть материала может быть пригодна для планировки, часть — нет. Смета должна разделять разработку, временное складирование, лабораторную или визуально-документальную оценку, повторное использование и вывоз на разрешённый объект.
Нулевой баланс
Равенство кубометров не гарантирует отсутствие перевозок: выемка и насыпь находятся в разных местах, материал меняет объём после разработки и уплотнения, а плодородный слой хранят отдельно. Нужна схема движения техники, чтобы не ездить по готовым основаниям.
Три состояния участка
После коробки дома
Главные привязки — входы, цоколь, отмостка, въезд и выпуски коммуникаций. До чистовой планировки удаляют строительный мусор и проверяют исполнительные отметки.
Старый участок с лужами
Сначала выясняют, вода приходит с поверхности или поднимается из грунта. Подсыпка низины может перенести лужу к соседней зоне, не устранив причину.
Участок с выраженным уклоном
Сохранение части рельефа часто разумнее тотального выравнивания. Террасы и подпорные конструкции требуют расчёта, водоотвода и безопасных переходов.
Порядок действий
- Собрать исходные данные. Планы, сети, отметки дома, дороги и границ.
- Снять рельеф. Создать сеть точек и устойчивый высотный репер.
- Назначить проектные отметки. Связать зоны маршрутами и направлением воды.
- Посчитать баланс. Разделить пригодную выемку, насыпь и вывоз.
- Спланировать технику. Проверить подъезды, радиусы, массу и очередность.
- Принять слоями. Контролировать материал, отметки и уплотнение до закрытия следующими работами.
Что проверить до принятия решения
Связанные страницы сайта: благоустройство, комплекс под ключ, ландшафтный проект, рабочая документация, мощение, портфолио. Они помогают проверить ассортимент, состав услуги, реальные работы и условия конкретного заказа. Ссылки не заменяют обследование участка, паспорт изделия или рабочий проект, когда они необходимы.
- Есть закреплённый репер и таблица исходных отметок.
- Проект показывает путь воды, а не только красивые горизонтали.
- Выемка разделена на пригодный материал и вывоз.
- Тип привозного грунта записан по назначению.
- Скрытые сети вынесены до движения техники.
Частые ошибки
- Поднимать весь участок на одинаковую высоту. Так теряются уклоны и возникают конфликты с входами и соседними территориями.
- Считать объём по одной глубине. Реальный рельеф меняется по площади; нужна сетка или модель.
- Засыпать плодородным грунтом под дорожки. Органический слой деформируется и не является проектным основанием.
- Работать без репера. Отметки разных бригад перестают быть сопоставимыми.
Вопросы и ответы
Можно ли выровнять участок без геодезии?
Небольшую локальную зону можно контролировать простыми измерениями, но связать дом, въезд, воду и несколько покрытий без единой высотной основы рискованно.
Какой грунт покупать?
Тот, который указан проектом для конкретной функции. Плодородный слой, планировочный грунт и минеральное основание не взаимозаменяемы.
Почему расчётный объём отличается от машин?
Материал имеет объём в плотном теле, разрыхлённом состоянии и после уплотнения. Плюс фактическая вместимость и масса ограничиваются транспортом.
Нужно ли делать участок горизонтальным?
Нет. Безопасные направленные уклоны нужны для отвода воды, а естественный рельеф часто сохраняют частично.
Баланс земляных масс и этапность
До завоза грунта полезно составить ведомость выемки и насыпи по зонам. Она показывает, какой материал можно переместить внутри участка после подтверждения пригодности, что требуется вывезти и где нужен новый материал с документами. Нельзя автоматически использовать вынутый грунт в основании, посадочной зоне или обратной засыпке: назначение зависит от его состава, влажности и требований проекта.
Этапность связывают с доступом техники. Сначала выполняют операции, которым нужен тяжёлый проезд, затем защищают готовые отметки и только после этого переходят к покрытиям и посадкам. Временный путь не должен пересекать уже подготовленное основание или уплотнять будущий газон без учёта восстановления.
После каждого крупного этапа реперы и контрольные отметки проверяют повторно. Исполнительная съёмка нужна не ради отчётной фотографии: она показывает, совпали ли фактические поверхности с водным сценарием и можно ли переходить к следующему слою. Если отклонение обнаружено до покрытия и озеленения, корректировка обычно локальнее, чем после завершения двора.
Контрольные точки сохраняют доступными до окончательной приёмки рельефа. Если репер сдвинут техникой, высоты не продолжают переносить «по месту»: геодезическую основу восстанавливают и повторно проверяют связанные отметки.
Следующий шаг
Для расчёта благоустройства передайте топографическую основу или закажите съёмку, приложите планы дома и сетей, отметьте въезд и проблемные места после дождя. Оставить заявку можно на странице комплекса под ключ, а состав направления описан в разделе благоустройства. Смету формируют после утверждения вертикальной планировки и баланса грунта.
Источники и границы применимости
- Минстрой России: СП 82.13330.2016 «Благоустройство территорий» — официальный документ по производству работ.
- Росстандарт: ГОСТ 17608-2017 — действующий стандарт на бетонные тротуарные плиты.
- Сайт «Мир Брусчатки»: комплексное благоустройство — состав связанной услуги.
Земляные работы около сетей и подпорные конструкции требуют проекта и профильных исполнителей. Калькулятор даёт геометрический предварительный объём, а не заказное количество материала.
