Укладка брусчатки ёлочкой: схема, расход и сложные узлы

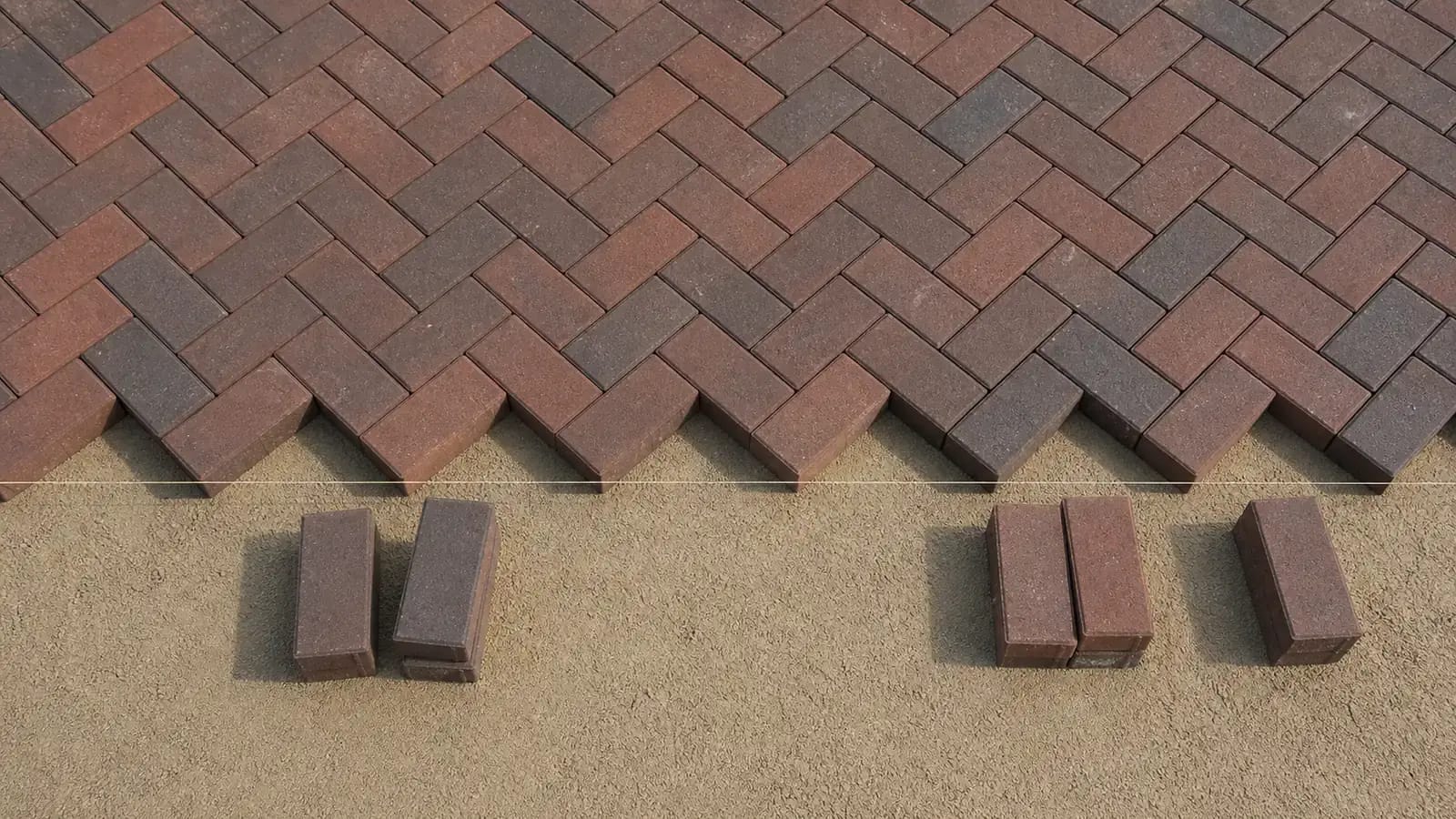

Редакционная иллюстрация показывает принцип рисунка: соседние прямоугольники развёрнуты друг к другу под прямым углом. Стартовую ось, вариант 45° или 90° и крайние подрезки назначают по обмеру участка.
Как разметить брусчатку ёлочкой под 45° или 90°, посчитать подрезку, оформить края, ворота, лотки и переходы без сбитого рисунка.
«Ёлочка» — рисунок из прямоугольных элементов, в котором соседние камни повёрнуты друг к другу под прямым углом. В варианте 90° направления элементов параллельны границам участка; в варианте 45° вся сетка развёрнута по диагонали. От этого меняются стартовая разметка, крайние подрезки и визуальное направление движения. Сам рисунок не компенсирует слабое основание: конструкцию покрытия выбирают по нагрузке и проекту.
Две схемы, которые часто путают
Ёлочка 90°
Одна сторона каждого прямоугольника идёт параллельно основному бордюру. Рисунок легко начинать от прямого угла или контрольной линии. Край обычно формируется чередованием целых и половинных элементов, если модуль и граница согласованы.
Ёлочка 45°
Оси рисунка развёрнуты относительно границы. На большом прямоугольном поле диагональ выглядит динамичнее, но по периметру появляется больше треугольных подрезок. Начинать «по краю на глаз» опасно: небольшая угловая ошибка на старте превращается в заметный клин в конце площадки.
| Критерий | 90° | 45° |
|---|---|---|
| базовая линия | параллельна границе | диагональна к границе |
| старт | удобен от проверенного прямого угла | удобен от центральной оси и шаблона |
| крайние элементы | чаще крупнее | чаще появляется больше диагональной резки |
| контроль рисунка | шнур по продольным осям | сетка из двух взаимно перпендикулярных осей |
| типичная ошибка | «ступенька» ряда | уход диагонали и узкая полоса у края |
Подходит ли любой прямоугольник
Классическая геометрия строится на элементах с соотношением сторон, позволяющим собрать повторяемый прямоугольный модуль. Но одного названия «кирпичик» недостаточно. Проверьте фактические размеры с учётом швов, фаску, шовообразователи и допустимые доборные элементы. В смешанной партии даже небольшие отклонения нельзя исправлять прижатием плиток вплотную.
ГОСТ 17608-2017 определяет длину и ширину с учётом шовообразователей, а СП 508.1325800.2022 прямо указывает: шовообразователь защищает грани, но сам не задаёт требуемую ширину шва. Шов устанавливает проект и контролирует исполнитель.
Разметка поля: алгоритм без «уплывания»
- Постройте геометрию готового покрытия: бордюры, лотки, люки, ворота и примыкания.
- Проверьте диагонали прямоугольных участков и отметьте контрольную ось.
- Соберите сухой тестовый фрагмент минимум из нескольких повторов с реальным швом.
- Измерьте повторяемый модуль, а не одну плитку.
- Перенесите модуль на план и оцените ширину крайних подрезок.
- Натяните две взаимно перпендикулярные контрольные линии.
- Начните с небольшого эталонного участка, после проверки продолжайте «от себя».
- Каждые несколько рядов контролируйте ось и ширину швов, а не только внешний край.
Для 45° удобно сначала уложить центральную «лестницу» из пар элементов и расширять поле симметрично. Для 90° стартовый угол должен быть действительно прямым; фасад или старый бордюр не всегда годится как геодезическая база.
Как оценить расход и подрезку
Чистую площадь умножать на абстрактный процент запаса недостаточно. Разделите расчёт на три части:
заказ = целое поле + расчётные подрезки + ремонтный резерв
Целое поле получают по размерному плану. Подрезки считают по периметру, отдельно для прямых участков, радиусов и узлов. Резерв согласуют после раскладки и округления до упаковочной единицы. У 45° обычно больше реза на прямоугольной площадке, но точный результат зависит от формата, размеров зоны и окантовки.
Мини-ведомость подрезки
| Участок | Длина границы | Тип реза | Минимальный остаток | Решение |
|---|---|---|---|---|
| фасад | диагональный/прямой | рамка или сдвиг сетки | ||
| бордюр | ||||
| лоток | ||||
| ворота | ||||
| люк | радиальный/сегментный | добор или рамка |
Заполняйте ведомость до заказа. Если крайняя вставка получается слишком узкой для надёжной укладки, сдвиньте ось, добавьте окантовочный ряд или измените чистый размер поля.
Подрезку выполняют на устойчивом рабочем месте оборудованием, рассчитанным на бетонные изделия. При резке образуется минеральная пыль и разлетаются частицы, поэтому нужны предусмотренные инструкцией станка пылеподавление или пылеудаление, защита глаз, слуха и органов дыхания. Ручную машину не используют без ограждений диска и надёжной фиксации заготовки; при отсутствии подготовленного места резку передают исполнителю с подходящим оборудованием.
Сложные узлы
Ворота и полоса торможения
На въезде важны не только рисунок, но и нагрузка, краевая фиксация и основание. Рисунок доводят до прямой усиленной границы или отделяют поперечным рядом. Узкие диагональные куски в зоне поворота колёс — плохой результат раскладки.
Линейный лоток
Сначала задают отметки и уклон воды, затем подводят рисунок. Лоток не должен становиться случайной «линейкой», которая исправляет накопившуюся ошибку швов. По обе стороны полезно предусмотреть читаемую рамку из целых или крупных доборных элементов.
Круглый люк
Ёлочку не пытаются продолжить к окружности микроскопическими клиньями. На плане создают квадратную или кольцевую рамку, а рисунок завершат на ней. Конкретный узел зависит от типа люка и нагрузки.
Переход к другой коллекции
Разные толщины и фактические модули нельзя стыковать непосредственно без проектного решения. Переходная полоса или бордюр позволяет независимо разложить два поля и сохранить швы.
Основание и финишные операции
СП 508 требует профилировать подстилающий слой с уклонами готовой поверхности и предупреждает, что чрезмерная толщина этого слоя может вызвать пластические деформации и просадки. Плитку укладывают на подготовленный слой «от себя», затем заполняют швы предусмотренным материалом. Сухие смеси с цементом для заполнения швов ГОСТ не допускает. Конструкцию слоёв выбирают отдельно; базовые варианты разобраны в материале об основании под плитку.
До начала работ попросите подрядчика показать:
- конструкцию основания для каждой зоны нагрузки;
- разметку осей рисунка;
- тестовую раскладку 45° или 90°;
- ведомость подрезки;
- решение по краям, лоткам и люкам;
- упаковочную карту и способ смешивания поддонов.
Чтобы вызвать замерщика и получить смету, подготовьте контур, препятствия и желаемое направление рисунка: «ёлочка» меняет не только внешний вид, но и расход. Прямоугольный формат сначала выбирают в каталоге, рисунок проверяют на образцах в шоуруме, а состав работ сверяют со страницей укладки.
Частые вопросы
Какая ёлочка прочнее — 45° или 90°?
Нельзя выбирать несущую способность только по углу рисунка. На работу покрытия влияют изделие, швы, фиксация края, основание и направление транспортной нагрузки. Для въезда решение принимает проектировщик.
Можно ли начать от стены дома?
Только если геометрия стены проверена и предусмотрено корректное примыкание. Чаще надёжнее строить независимую контрольную ось, а погрешность фасада поглощать проектной рамкой.
Нужны ли половинки заводского изготовления?
Если они доступны для выбранной модели, доборные элементы улучшают край. Но их размеры и наличие проверяют в каталоге конкретного производителя, а не предполагают по схеме из интернета.
